连日来,夷陵区京宜热电小溪塔2×75MW天然气热电联产项目抢抓春季施工“黄金期”,加速施工,逐步铺就“梦想蓝图”。

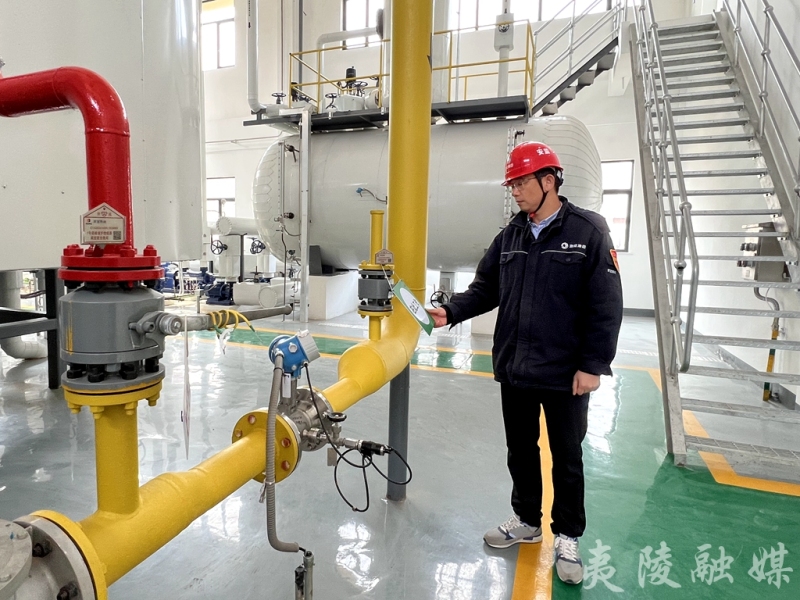

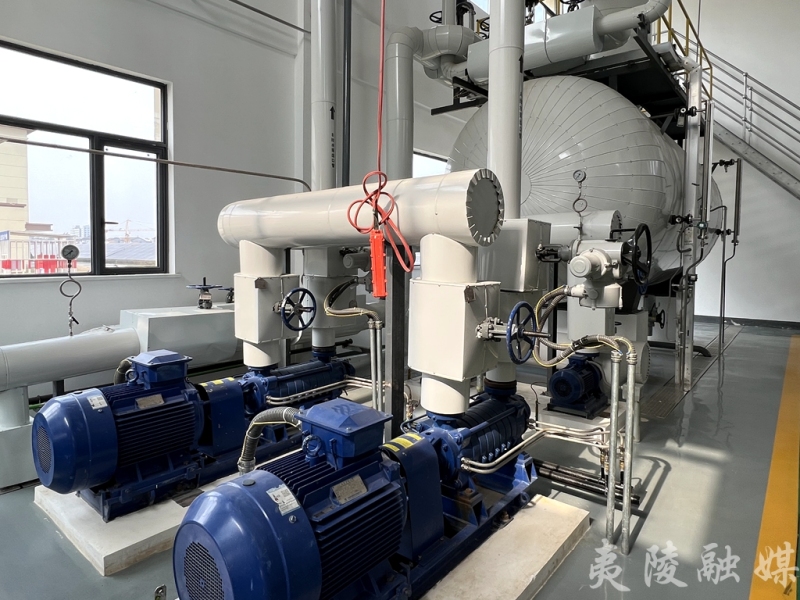

眼前,这个在建工程就是夷陵区中基热电有限公司小溪塔2×75MW天然气热电联产项目。施工方正在进行第二套机组最后的安装,只见一栋栋厂房拔地而起,与去年的施工场景形成明显反差,项目生产区主要建构筑物汽机房、燃机房、余热锅炉、集控楼等工程已全部完工。

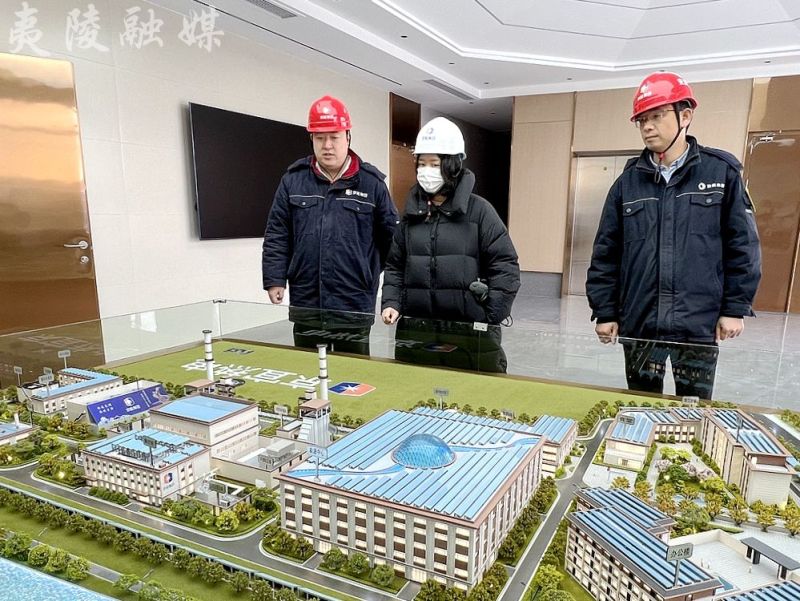

京宜热电小溪塔2×75MW天然气热电联产项目是夷陵区2022年6月开工建设的一个项目,该项目包括主厂房、供热管网等10多个建设模块,其中主厂房建设模块计划安装两套总年产量为200万吉焦的热电联产生产机组。项目全部投产后,预计可实现年发电量7.43亿kwh、产值约4.5亿元,年供蒸汽量项目200万GJ、产值约1.9亿元。
据了解,目前供热管网沿晨光路、小鸦路、东城路、东方大道、发展大道已敷设管道12公里,1号机自2023年12月24日试运营起,顺利完成对喜旺牛奶、均瑶大健康、申昌服饰、恒安药业、新昌洗涤等企业的供热。

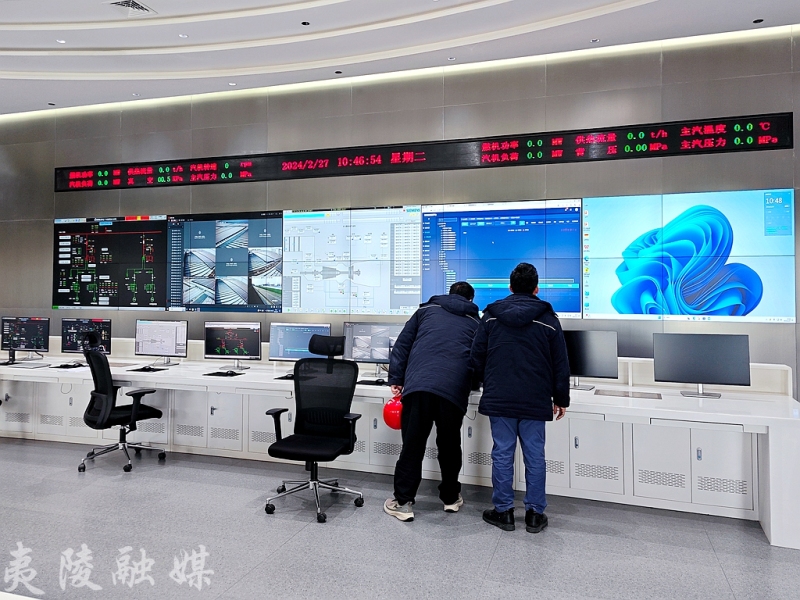

“1号机已经完成全部的设备安装以及调试工作,目前正在进行2号机的安装工作,预计2024年4月30日1号机正式投入商运,6月30日2号机正式投入商运”,夷陵区中基热电有限公司工程管理部副部长于玥介绍,项目全部投入使用后,供热范围可覆盖周边18公里的工业企业,同时项目余热可转化为电能,用来满足部分区域企业及居民的供电需求。
